مشروع القدس
مشروع القدس
محطة رفع وخط ناقل بطريقة الحفر المخفي
قامت شركتنا بانشاء مشروع خط مجاري مياه ثقيلة على طول شارع القدس وبطول ۵۰۰۰ م.ط ابتداءاً من ساحة الحمزة والى ساحة ٨٣ وهذا الخط الناقل يقوم بسحب وتصريف المياه الثقيلة والامطار لقطاعات مدينة الصدر وحي جميلة والتخفيف من حدة الاختناقات في شبكات المجاري ثم التصريف والربط على خط زبلن الرئيسي ومساعدة محطة الضخ العمودية في منطقة الحبيبية وذلك بسحب جزء من كمية المياه الداخلة لها ومن ثم التصريف على خط زبلن بالاضافة الى انشاء گلیات الامطار لسحب المياه السطحية على طول شارع القدس وحسب المخططات التصميمية.
الزيارات الميدانية
- زيارة السيد امين بغداد - معالي الدكتور صابر الميساوي المحترم.
- زيارة السيد وكيل أمين بغداد للشؤون الفنية - الاستاذ المهندس إبراهيم مصطفى.
- زيارة السيد مدير عام دائرة مجاري بغداد / زيارة السيد مدير عام دائرة مجاري بغداد السابق.
- زيارة السيد معاون مدير عام دائرة مجاري بغداد / زيارة السيد نائب رئيس مجلس محافظة بغداد.
- زيارة السيد رئيس هيئة خدمات بغداد.
تفاصيل العمل

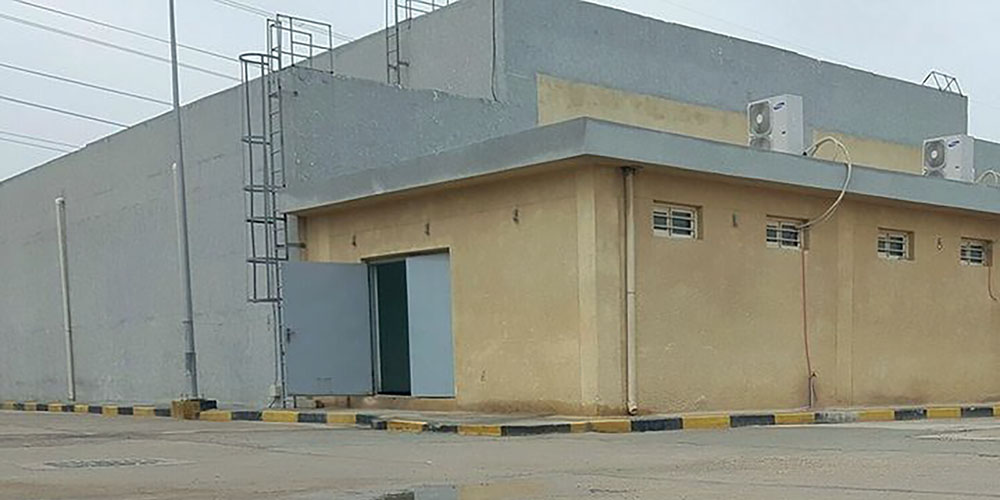

اولاً : المحطة العمودية لشارع القدس (الحبيبية ٢)
تم انشاء محطة القدس وبعمق ١٤ متر تحت مستوى سطح الارض الطبيعية وبمساحة ٢٢٥٠٠ متر مربع وبقدرة ضخ تصل الى ٥٣٠٠٠ متر مكعب بالساعة وقد تم تجهيز المحطة بمضخات ABB فرنسية المنشأ ومولدات عدد 3 وبطاقة تجهيز ۳۳۰۰ KVA وكل متطلبات تشغيل المحطة من بوردات سيطرة وكونترول ومنظمات تشغيل وتزامن.
ثانياً :- الخط الناقل
قامت شركتنا بتنفيذ الخط الناقل الرئيسي وبقطر ۲۰۰۰ ملم وبطريقة الحفر المخفي (JACKING) وبطول ٥٠٠٠ مط ويتضمن الخط الحواض تفتيش بأحجام تخصيصية (كبيرة) وبعدد ٢٠ حوض تفتيش وقد تم ربط جميع المحطات الفرعية وشبكات مياه الامطار الواقعة ضمن خط مسار الخط الناقل الرئيسي المنفذ.
أعمال الأنفاق
- اطوال الانفاق يختلف من حوض الى اخر و حسب المخططات حيث يتراوح بين ١٨٠ الى ٢٥٠ متر.
- أعماق الانفاق تتراوح بين ٦ الى ١٠ متر.

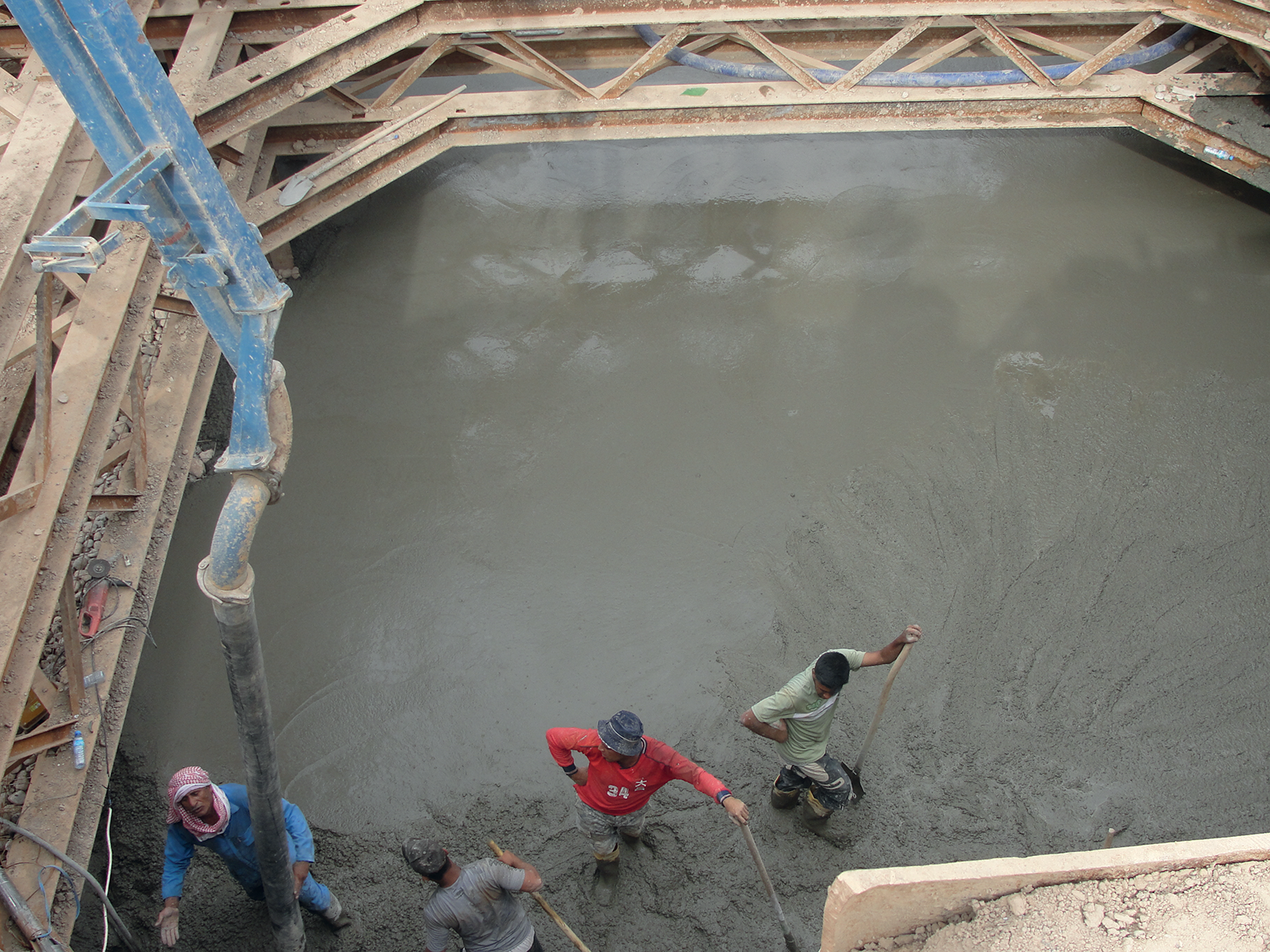

- صب خرسانة من الكونكريت و بسمك ٧٥ سم في قاعدة الحوض.
- انزال و تثبيت قاعدة الماكنة للحفر المخفي.

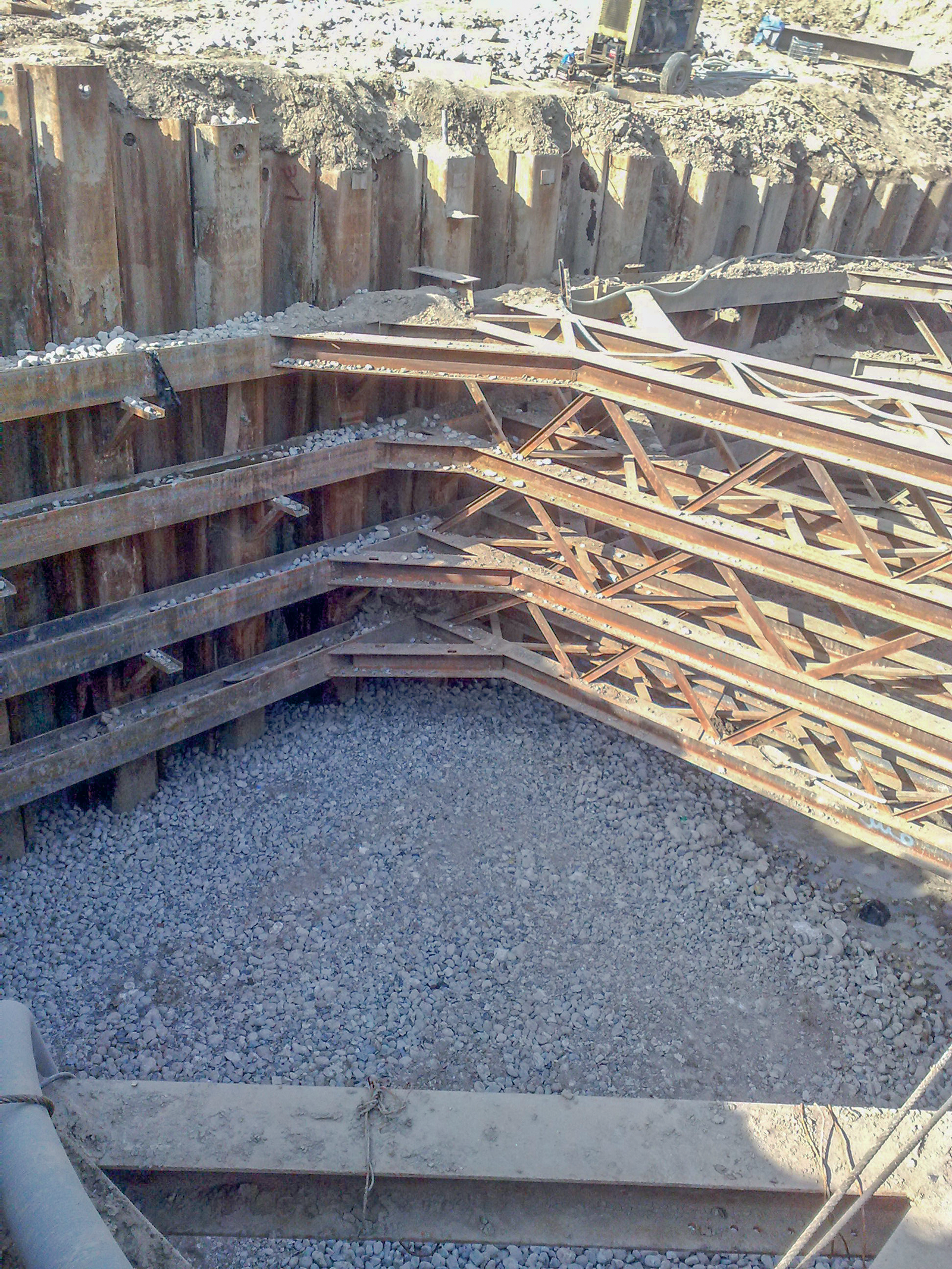

- صب الجدار الساند لخلف الماكنة بالخرسانة المسلحة ومن ثم انزال و تثبيت جكات الماكنة عليه.
- صب خرسانة مسلحة بسمك ٥٠ سم لفتحة دخول الماكنة.
- معدل المد و الحفر للأنابيب بواقع ٥ الى ٦ أنابيب في اليوم.
أعمال تطوير الموقع
قامت الشركة بتصنيع قاعدة حديدية للماكنة إضافة للقاعدة الموجودة سابقاً مع الماكنة وهذا من شأنه تقليص المدة الزمنية في نقل الماكنة من حوض تفتيش الآخر عند انهاء الحفر.
ينقسم العمل الى:
اولاً : اعمال اعداد احواض التفتيش و مد الانابيب.

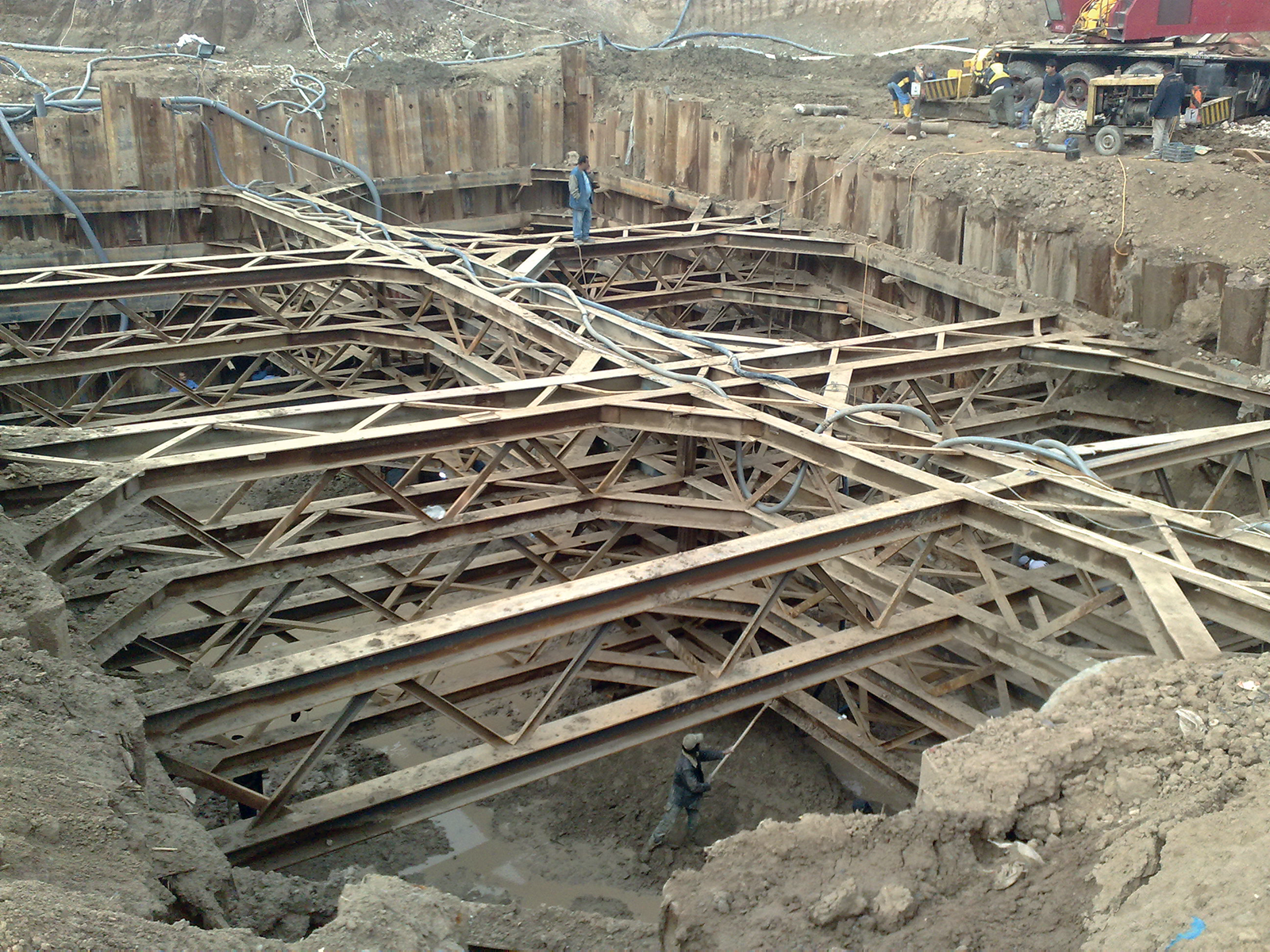

- تحديد مواقع الاحواض حسب المخططات و عملية دق الركائز الحديدية مع عملية سحب المياه الجوفية.
- تدعيم الركائز الحديدية بواسطة قطع حديد ( beam) و اضافة الجلمود و حدله و صب طبقة التعمية (blinding).
- انزال الجزء المتزحلق للماكنة (sider) و تحديد فتحات دخول وخروج الماكنة و العداد الملحقات الخاصة بالماكنة قبل عملية انزال الماكنة.
- انزال ماكنة الحفر و وضع الجنات الخلفية للماكنة و الملحقات الأخرى.
- انزال الأنابيب ورفع الأتربة الناتجة عن عملية الحفر و مد الأنابيب.
- عملية خروج الماكنة من فتحة الخروج و عملية كبس الانابيب لحوض التفتيش و اعداد القوالب الخاصة بأحواض التفتيش و حسب المخططات.
- المراحل الأولية لصب حوض التفتيش الرفعة الأولى) و المراحل النهائية لصب حوض التفتيش و عمل الرقبة و الطلاء بمادة الزيت من الخارج.
- تغليف المنهولات بمادة P.V.C اثناء عملية الصب و رفع الركائز الحديدية بعد اعداد حوض التفتيش ومعالجة الأنابيب من الداخل بواسطة الكوي الهوائي الحراري.
